اجرای ۱۲ پروژه معابر مسکونی به مساحت ۸۵۰ هکتار در اردبیل

مدیرکل راه و شهرسازی استان اردبیل از عملیات آماده‌سازی معابر اصلی و فرعی در ۱۲ پروژه از طرح نهضت ملی مسکن و قانون جوانی جمعیت به مساحت ۸۵۰ هکتار در سطح استان اردبیل خبر داد.

اجرای ۱۲ پروژه معابر مسکونی به مساحت ۸۵۰ هکتار در اردبیل

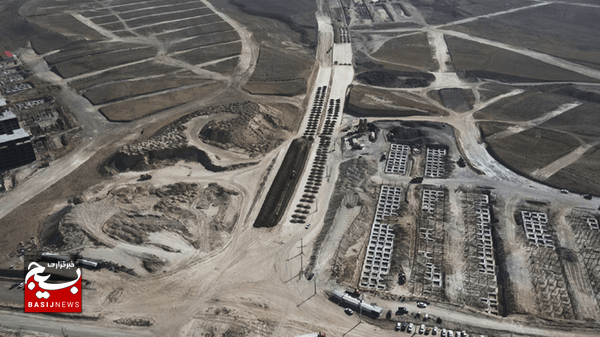

به گزارش خبرگزاری بسیج از اردبیل، محبوب حیدری صبح امروز در جریان بازدید از عملیات آماده‌سازی معابر مسکونی شهرک شهید سلیمانی اردبیل اظهار کرد: عملیات آماده‌سازی معابر اصلی و فرعی در شهرک سردار شهید حاج‌قاسم سلیمانی اردبیل به مساحت ۶۴۵ هکتار با پیشرفت فیزیکی ۲۰ درصد، شهرک سردار شهید سید جعفر خراسانی اردبیل به مساحت ۸۲ هکتار با پیشرفت فیزیکی ۲۵ درصد و آماده‌سازی معابر شهرک نفت اردبیل به مساحت ۲۵ هکتار با پیشرفت فیزیکی ۵۵ درصد در حال اجرا است.
وی به وضعیت آماده‌سازی این اراضی در شهرستان‌ها که باهدف تسریع در روند ساخت و فراهم‌سازی زیرساخت‌های موردنیاز واحدهای مسکونی انجام می‌شود اشاره کرد و افزود: پروژه‌های آماده‌سازی معابر فاز یک سایت نهضت ملی مسکن در شهر لاهرود به مساحت ۴۰ هکتار با پیشرفت فیزیکی ۴۰ درصد، شهرک امام رضا (ع) ویژه قانون حمایت از خانواده ایرانی و جوانی جمعیت در شهر نمین به مساحت ۲۴ هکتار با پیشرفت فیزیکی ۵۵ درصد و آماده‌سازی معابر نهضت ملی مسکن شهر جعفرآباد به مساحت ۱۰ هکتار با پیشرفت فیزیکی ۳۵ درصد در حال اجرا است.
پروژه‌های آماده‌سازی معابر با شتاب بالا ادامه دارد مدیرکل راه و شهرسازی استان اردبیل گفت: پروژه‌های آماده‌سازی معابر در حال اجرا در شهر گرمی شامل نهضت ملی مسکن در شهرک ولیعصر به مساحت ۸ هکتار با پیشرفت فیزیکی ۶۰ درصد و معابر نهضت ملی مسکن پشت ایران‌خودرو به مساحت ۵ هکتار با پیشرفت فیزیکی ۵۰ درصد است. حیدری به دیگر پروژه‌های آماده‌سازی در حال اجرا در سطح استان اشاره کرد و و ادامه داد: آماده‌سازی معابر پروژه نهضت ملی مسکن در شهر خلخال به مساحت ۲ هکتار با پیشرفت فیزیکی ۷۰ درصد، پروژه آماده‌سازی زمین نهضت ملی مسکن در شهر گیوی به مساحت ۸ هکتار با پیشرفت فیزیکی ۹۵ درصد و معابر نهضت ملی مسکن در گیوی بالا به مساحت یک هکتار با پیشرفت فیزیکی ۳۰ درصد در حال اجرا هستند. وی گفت: آماده‌سازی معابر شهرک امام رضا (ع) ویژه قانون حمایت از خانواده ایرانی و جوانی جمعیت در شهر کلور به مساحت ۰.۴ هکتار با پیشرفت فیزیکی ۵۰ درصد در حال انجام است.
پرداخت ۳۷۷۰ میلیارد ریال در حوزه زیرساخت‌های مسکن ملیمدیرکل راه و شهرسازی استان اردبیل در خصوص زیرساخت شهرک‌های طرح نهضت ملی مسکن اظهار داشت: تاکنون مبلغ ۳ هزار و ۷۷۰ میلیارد ریال در قالب تفاهم‌نامه‌های انجام‌گرفته در حوزه زیرساخت شهرک‌های طرح نهضت ملی به‌حساب شرکت‌های آب منطقه‌ای، توزیع نیروی برق و همچنین آب‌وفاضلاب استان برای انجام پروژه‌های زیربنایی و خدمات عمومی واریز شده است.حیدری ادامه داد: تاکنون در راستای اجرای عملیات آماده‌سازی معابر شامل خاک‌برداری، روسازی، احداث آبرو و پل، جدول‌گذاری، زیرسازی و آماده برای اجرای آسفالت در اراضی طرح نهضت ملی مسکن و جوانی جمعیت، اعتباری بالغ بر ۸ هزار و ۱۰۰ میلیارد ریال هزینه شده است.وی تأکید کرد: ضرورت سرعت بخشی در تکمیل به‌موقع زیرساخت‌ها نقش مهم و بسزایی در بهره‌برداری از واحدهای مسکونی داشته و هدف اصلی ما، تسریع در اجرای آماده‌سازی پروژه‌ها با حفظ کیفیت فنی، تحقق وعده‌های دولت و گامی مهم در جهت بهبود خدمات‌رسانی و ارتقای رفاه ساکنان خواهد بود.
